今年以來,車燃支部、車燃部在公司黨委的堅強領導下,認認真真開展了“四心”作風教育整頓工作。針對“擔當作為不盡心、爭創一流缺雄心、服務群眾不貼心、遵規守紀缺戒心”的四心問題,車燃支部、車燃部制定了教育學習整頓方案,召開動員大會營造濃厚氛圍,通過“抓好動員教育凝聚思想共識、堅持問題導向全面檢視查擺問題、堅持邊整邊改務求整改落地見效、強化監督檢查嚴肅追責問責、完善制度機制鞏固深化成果”等具體措施抓落實,通過“專班督查、視察評議、通報曝光、嚴肅處理”等具體方法促成效,形成了“竭盡全力擔當作為、不勝不休爭創一流、全心全意為民服務、令行禁止遵規守紀”的良好政治生態。全面提振了車燃支部、車燃部全體同事的“精氣神”、進一步增強了干事創業的戰斗力。這不,北外肖公廟加氣站更換干燥器就向人民群眾、公司黨委交上了一份不錯的作風整頓答卷。

按照年度工作安排,車燃部須在7月份以前完成肖公廟加氣站干燥器的更換升級改造,以提高該站的產能和安全生產水平。根據公司的安排部署,北外肖公廟加氣站將于2022年7月7日至2022年7月26日停站,完成干燥器更換工作。這期間,達州市出現了罕見的持續高溫天氣,全市加氣站出現了歷史上從未出現過的“加氣排長隊”的情況,達州市政府和公司要求肖公廟加氣站盡快投產,以緩解“加氣難”這一人民群眾“急難愁盼”的問題。為此,車燃支部、車燃部多次召開支部會、技術交流會,高度一致形成了以下具體科學方法:

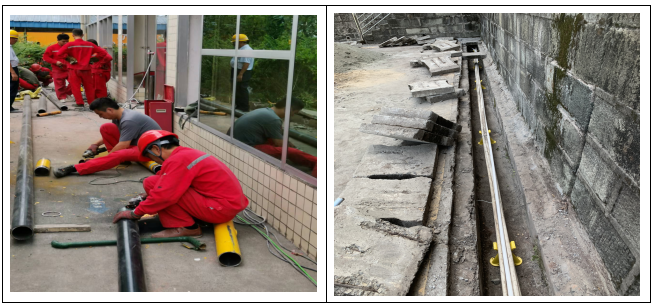

一是科學安排作息時間,為了避免中暑和不延誤工期,要求從早上凌晨5點開始施工,下午5點后施工至晚上10:00,最熱時、其他同志最不愿意的作息時間,安排黨員干部到最一線的地方,發揮黨員干部的先鋒模范作用,以此提高全體同志的積極性、創造性;二是優化施工方案,將一字排開的施工作業面,改為“七行”并行的作業方案,要求管溝清理、高壓管道的維修防腐、管線的從新套管、工藝管道的更換、干燥器的更換、電線電纜的連接、控制柜的更換同時進行,極大地提高了施工效率;三是要求施工方增加施工人員,以縮短施工時間;四是將運轉崗位的同志,提前派到海棠灣加氣站進行崗前培訓,要求廠家在干燥器到貨的第二天開展“四新”培訓,這樣避免了因?yàn)榕嘤?xùn)而延誤投產時間;五是涉及生產和安全的方面優先施工,確保在具備安全生產的情況下,能夠立即恢復生產。

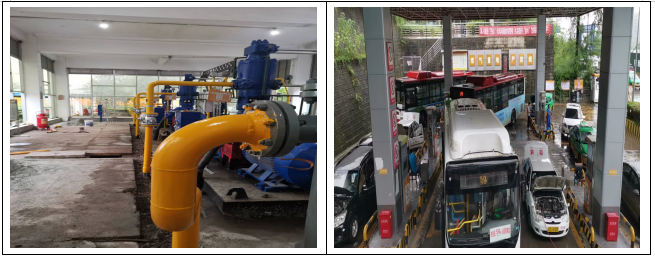

在公司領導的堅強領導下、在公司各兄弟部室的大力支持下,通過車燃支部戰斗堡壘作用的發揮,在全體同事和施工單位的共同努力下,奮戰12個日日夜夜,北外肖公廟加氣站干燥器更換工作提前于2022年7月19日高標準、高質量圓滿完成,并于當日恢復生產,比計劃時間提前了8天,多生產銷售CNG天然氣20余萬立方米。
|
